國網膠州市供電公司:29小時“電力速度”

時間:2022-03-22 14:51:03    來源:國網膠州市供電公司

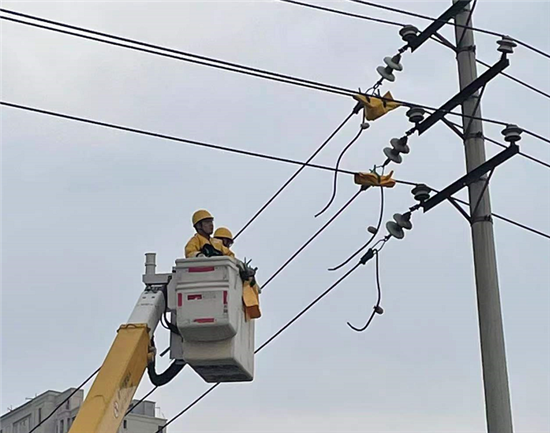

3月14日18時整,膠州市健康驛站帶電作業接火送電成功。膠州公司以29小時的“電力速度”,圓滿完成健康驛站的電力保障任務。

3月13日上午8時,膠州公司接到為膠州市健康驛站做好電力配套保障的工作任務。疫情就是命令,早一分鐘完成送電,驛站就有可能早一分鐘投入使用。

急難險重方顯鐵軍本色,為發揮黨員突擊隊戰斗堡壘作用和黨員先鋒模范作用,膠州公司運檢部黨支部、營銷部黨支部、膠東供電所黨支部立即組織由13名黨員、入黨積極分子組成的黨員突擊隊,于20分鐘內火速集結,抵達驛站建設地點。在現場,突擊隊員們兵分兩路,一路組織開展現場勘查設計,制定電源接入點、線路走向、設備布置等一系列方案,一路確定人員物資配備計劃,抽調精兵強將組建38人施工力量,同步分組開展不間斷作業。

10時45分,在各部門高效協同、密切配合之下,物料車、吊車、托盤車及挖掘機等施工車輛同時進場,施工物資及人員也準備到位,12時50分,施工圖紙繪制完畢。

“今天的工作任務是為膠州市健康驛站建設配套電源線路,我們一定要在確保安全的前提下最快速度完成任務!”13時,工作負責人宣讀工作票后,施工工作全面有序開展。突擊隊員們按照方案,有條不紊地進行著自己的工作,配合吊車的起降,肩抬手扛架設一支支電線桿,同時對環網箱實行基礎開挖、墊層澆筑、調試……時間飛速而過,大家都忘記了疲憊、忘記了饑餓,一直忙到21時,19支電線桿全部樹立完成。

經過短暫休整,14日凌晨5點,迎著初升的太陽,突擊隊員再次集結。在火熱的施工現場,迎風招展的突擊隊隊旗是那么鮮紅;在黎明的晨曦里,每個人的身影都是那么堅定有力。11時,突擊隊完成環網箱預置基礎安裝,環網箱就位;15時,完成環網箱及電纜試驗;17時,完成全部線路架設;18時,帶電作業接火送電成功。自此,健康驛站電力配套工程任務勝利完工。滿臉灰塵的突擊隊隊員們笑了,笑得那么開心。一直靠在現場指揮的運檢部黨支部書記陳嘉偉說:“此次健康驛站電網基建配套工程,新建10千伏架空線路1.37千米,新立水泥桿19基,新上環網柜2臺。從物資準備、施工、安裝到調試、驗收,我們僅用了29小時,完成了原本常規配套工程21天的任務量。”

參加工作不到五年的運檢部青年員工張宗匠一直在現場參與綜合協調工作。工作結束后,他略顯疲憊地說:“作為一名入黨積極分子,能在火線上得到鍛煉和成長,是一件幸運又幸福的事。”

29小時電力速度,與時間爭分秒;29小時電力速度,與疫情比賽跑。膠州公司黨員突擊隊特別能吃苦、特別能戰斗、特別能奉獻的精神,就像突擊隊隊旗上的一片紅,映紅了膠州的天空,也彰顯了在大戰大考中責任央企的使命擔當。(高緒紅 于文潔 丁治民)
