3月10日,配合資陽市軌道交通資陽線萬達站建設遷改的110千伏孫雞東線孫小二線的7各區段相繼成功投運,標志著國網資陽供電公司2021年所建管的110千伏電力線路遷改工作取得階段性勝利,為資陽市軌道交通有序推進強力支撐。
據悉,資陽市軌道交通項目是《國家軌道交通網規劃(2013年—2030年)》中成都至資陽軌道交通重要組成部分,是服務成資眉聚集區經濟社會發展的重要民生工程。為讓道資陽市軌道交通建設,資陽公司積極與蜀道投資集團有限責任公司溝通對接,經多方協商和研判分析后,最終確定對孫雞東線孫小二線的7個區段進行遷改。

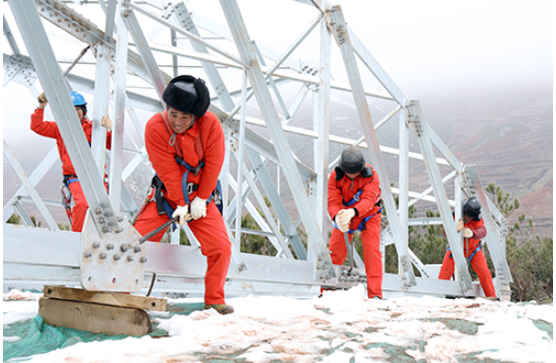

為確保此次軌道交通電力線路遷改工作有序推進,自2021年11月開始,資陽公司多次召開專題會議認真研究,組織專業技術人員查勘設計、制圖、編制方案,派出輸電運檢技術骨干參與遷改作業。并提前與屬地政府、交警及高建辦等部門進行溝通對接,確保現場環境滿足施工作業條件。組織所有參建單位對現場進行查勘,對“三措一案”進行會審,并結合遷改示意圖,詳細研究優化主網停電計劃,配套制定電網應急預案,在今年2月初完成了電纜隧道修筑、電纜敷設、鋼管桿的基礎制作和組立,以及架空部分的線路放線等工作。
遷改期間,資陽公司嚴格做到“四個管住”要求,強化現場作業風險評估和安全管控,嚴格落實到崗到位,采用無人機巡查和遠程視頻監管,“線上+線下”對各作業現場輪播監督。同時對施工隊伍和人員資質實行“雙準入”,嚴格對安全工器具、大型機械設備、地埋拉線等進行檢查,強化安全技術交底質量,現場配備足夠的防疫物資,確保工程施工與疫情防控兩不誤。
截至目前,資陽公司已完成孫雞東線孫小二線7個區段配合資陽市軌道交通的遷改工作,并根據“一停多用、逢停必檢”原則,完成跨林區線路本體及通道隱患治理。接下來,資陽公司將繼續加大與地方政府、軌道交通建設方等溝通協調力度,精準審查施工方案,動態優化組塔架線人員,嚴格管控作業人員準入,全力推進供區內配合軌道交通建設的各電壓等級電力線路遷改工作,助力資陽市軌道交通建設提速。
