冒風雪、戰極寒!特高壓工程建設“開門紅”

時間:2022-02-25 16:33:15    來源:國網四川省電力公司

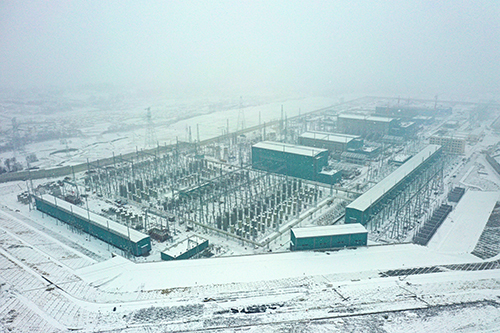

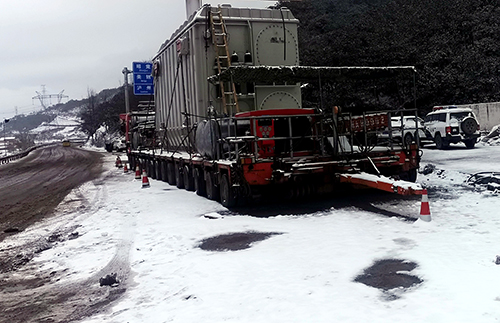

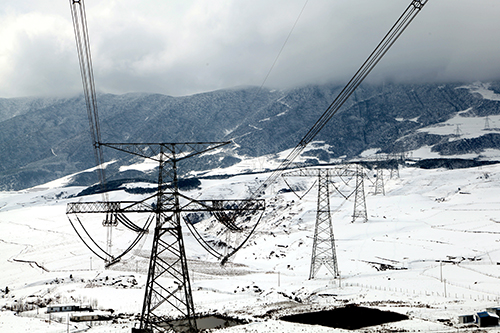

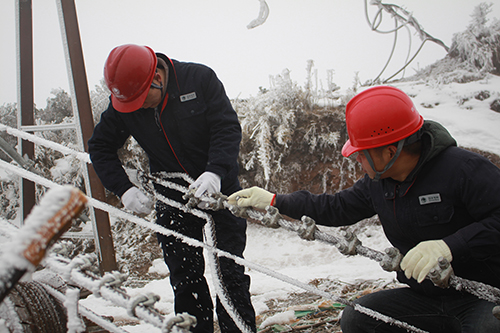

受新一輪寒潮影響,2月20日以來,四川大小涼山等地區出現低溫暴雪天氣,±800千伏白鶴灘-江蘇、白鶴灘-浙江特高壓四川段沿線雪虐風饕,施工現場全是齊腰深的積雪。國網四川省電力公司特高壓工程建設指揮部冒風雪、戰極寒,在抓好疫情防控的同時,組織工程11個施工標段開展索道、一體化機具、抱桿等現場復查及安全技能培訓等工作,全要素保障工程建設“開門紅”。


公司特高壓指揮部始終把疫情防控和安全管理作為節后復工的重中之重,按照基建復工“七步法”核查五項復工條件,科學制定復工方案,全覆蓋開展“穩復工”安全日活動、安全風險動態評估、復工現場踏勘、復工人員培訓考試和疫情防控等,嚴格落實“四個管住”要求,全力抓好安全、質量、進度三個關鍵,嚴把復工自查、整改、報批關,確保特高壓工程安全有序復工。自2月7日以來,指揮部各級管理人員深入各施工現場復查80余人次。



復工即沖刺。特高壓指揮部建立全過程風險管控機制,拉網式排查施工現場潛在隱患,對返崗人員開展活動軌跡排查、核酸檢測、安全教育培訓和技術交底等,組織各施工標段開展高空墜落、交通事故、防疫等應急演練,對辦公駐地、住宿場所進行全面衛生消殺,完成2000名返崗人員核酸檢測及“雙碼”檢查,營造良好復工氛圍。


面對施工區段春季易發火災的實際,特高壓指揮部與地方防火辦建立聯動機制,發布“七個一律不得”防火專項措施,利用紅外溫感系統對施工現場實施森林防火智能管控,同時在每個施工點安排專人巡查并配置消防水桶,禁止一切火種帶入現場,確保施工現場零山火。

同時,針對雨夾雪天氣,特高壓指揮部加強與氣象部門溝通聯系,動態分析安全風險點,加大防護設施投入,制定專項防范措施,叮囑施工人員注意返程安全,強化現場檢查人員安全意識,提前做好應急和后勤保障安排,分秒必爭推進工程建設。


目前,四川2000名建設者在大小涼山、川南腹地鏖戰風雪,全力推進工程建設。其中,白鶴灘-江蘇特高壓工程完成主體施工96.48%,正加緊隨工驗收和消缺施工,計劃今年6月建成投產;白鶴灘-浙江特高壓工程累計完成基礎開挖84.69%、基礎澆筑75.15%,全面進入鐵塔組立階段,計劃今年12月投產。
