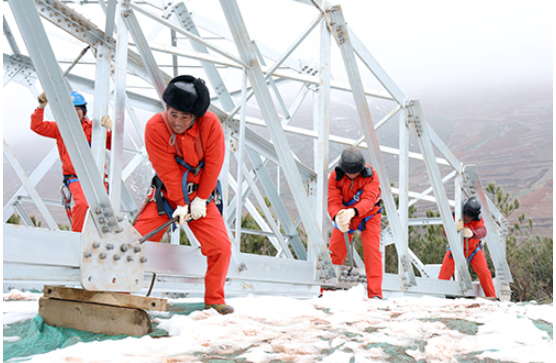

3月7日,白鶴灘—浙江±800千伏特高壓直流輸電線路工程四川段全面轉序組塔攻堅。為保障組塔施工萬無一失,工程四川段分別于2月26日、3月7日在施工西段N0042號塔、東段N4026號塔舉行鐵塔組立首基試點,全面落實組塔工藝和現場安全措施。
白鶴灘—浙江特高壓工程起于四川布拖換流站,止于浙江浙北換流站,線路全長2140千米,額定輸送容量800萬千瓦。工程建成后,每年輸送電力超過300億千瓦時,對促進西部經濟發展、滿足白鶴灘水電送出、構建新型電力系統,實現碳達峰碳中和發揮積極作用。
工程四川段由國網四川省電力公司建管,線路全長393.314千米,新建鐵塔849基,共6個施工標段。工程沿線山區地形占比80%、林區占比63%、最高海拔3300米、最大覆冰值60毫米,跨越高速鐵路、高速公路和重要輸電線路69處,涉及三級及以上作業風險3000多項。其中有24千米線路包夾在±800千伏白江線、500千伏瀘江線中間,最小距離不足100米。工程協調難度大、材料運輸和施工作業艱難、生態環境保護要求高,同時還要面臨高海拔、高地震烈度、大風、濃霧等諸多挑戰。
工程四川段于2021年7月27日核準,同年10月開工建設,計劃2022年12月底建成投運,有效工期僅14個月,創特高壓目標工期之最。公司特高壓指揮部超前策劃,合理調配資源,嚴抓施工管理,嚴控作業計劃,搶抓施工黃金期,認真落實環水保措施,大力推進機械化施工,優先完成最艱難地段和重要跨越施工。1月18日,僅用3個月時間完成N0828—N0830區段跨越在運±800千伏錦蘇線主體施工。
進入組塔階段后,工程迎來高風險作業集中期,公司特高壓指揮部在加強疫情防控的同時,嚴格執行組塔單基策劃、單基放行制度,全地形采用座地式抱桿組塔,針對臨近帶電作業等具體施工風險,明確重點防控措施,利用好現場的每一分鐘,實現施工效率和安全水平雙提升。
接下來,白浙工程將以安全為基礎、質量為關鍵、進度為重點,緊盯今年5月轉序放線、9月底基本貫通、11月底具備帶電條件目標不放松,著力抓重冰區、防火林區、包夾段和重要跨越、屬地及現場協調、物資供應保障、關鍵重點問題解決等工作,全力確保工程建設圓滿完成。
攻堅
