國網山西送變電公司:導地線材料架線施工進入最后一流程

時間:2022-04-19 15:27:55    來源:山西電力-國網山西電力

4月13日,伴隨著載有導地線材料的一輛輛運輸車輛有條不紊地陸續抵達施工現場,項目總工終于長舒了一口氣,心里的石頭終于落了地。“這回工程可以順利開干了,我們一定在確保質量、堅持安全的前提下,有力有序推進工程建設。”

據了解,白鶴灘~江蘇±800千伏特高壓直流輸電線路工程(鄂8標段)架線施工目前已進入到最后一流程的施工攻堅戰,受當前突發疫情影響,根據工程所在地湖北孝感市大悟縣的疫情防控要求,處于隨州市廣水市界內的導地線材料無法運至施工現場,工程進度一度受阻。

“大悟縣封城了,導地線材料還在廣水市,運不過來,架線的最后一流程怎么放?”大家像熱鍋上的螞蟻,坐立不安。國網山西送變電公司黨委得知情況后,高度重視,召開視頻會議,統籌安排,周密部署,要求現場臨時黨支部深刻認識疫情防控形勢、認真分析現場疫情發展態勢、正確了解當下疫情影響情況,積極主動與相關部門溝通協調,在確保安全的前提下盡快解決因突發疫情造成的不利影響。

項目部臨時黨支部充分發揮戰斗堡壘和黨員先鋒模范作用,黨員帶頭在工程建設中破解難題,主動擔當作為,多次電話咨詢相關防疫專家,及時了解最新政策。通過與屬地大悟供電公司、大悟縣政府有關部門溝通聯系,就疫情防控措施、現場實際情況、車輛運輸路徑、人員防疫管理等進行坦誠交流,最終達成共識,施工項目部所需的材料運輸問題迅速得到有效解決。當地政府允許項目部在做好日常防控的條件下,利用三天的運輸窗口期進行安全運輸。

運輸當日,項目部積極與當地政府報備,并全力協助防疫工作人員在材料運輸途經的關鍵地點開展“兩碼”查驗、核酸報告檢查、車輛消殺、人員體溫測量等防疫管理,并在現場協調指揮,推動防疫措施有效落地,確保車輛運輸安全。

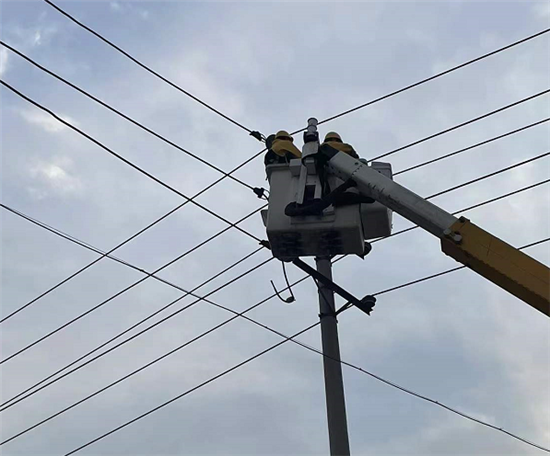

材料備齊,人員到位,萬事俱備,該工程預計于4月15日進行最后一流程導地線展放施工,并于4月30日完成施工,屆時,白鶴灘~江蘇±800千伏特高壓直流輸電線路工程(鄂8標段)將完成全部架線施工,實現該標段全線貫通。

據悉,該工程建成后,每年可向江蘇省輸送水電超過300億千瓦時,有利于西部能源資源優勢轉化為經濟優勢,同時對改善華東地區環境質量及全國能源資源配置具有重要意義。
